水電工藝
泥工工藝
木工工藝
油漆工藝
水電工藝
水電工藝施工標準

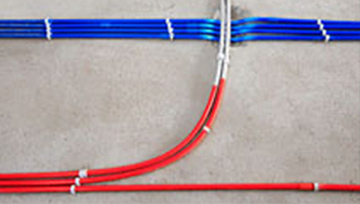

強弱電線管分色
為了讓業主對自己家的施工一目了然,
家博大家裝對強弱電線線管進行分色處理,
藍色為弱電,紅色為強電。
專用線卡固定
為了防止施工過程中線管移位,
家博大家裝用專用線卡對線路管進行固定。
線卡間距

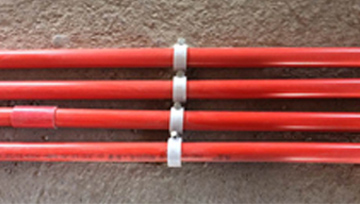

家博大家裝工人在布線管時,
同一根線管兩個線卡之間間距為80CM內。

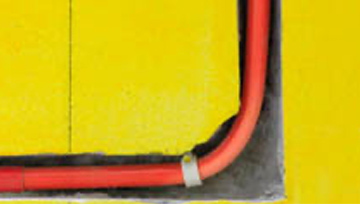

線路大彎工藝
為了方便后期維修線路更換電線,
家博大家裝在線路轉彎時采用大彎工藝。

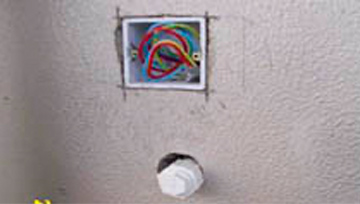

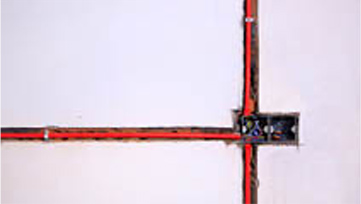

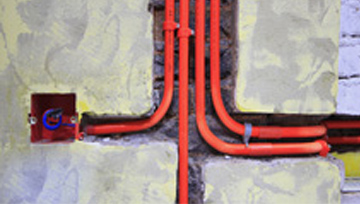

專用分線三通盒
為避免導線產生接頭,確保電路品質,
家博大家裝吊頂電路布局時均
采用三通盒子分線。

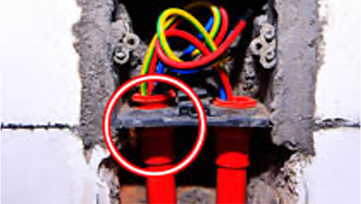

專用杯束
為確保用電安全,便于日后線路維護,
家博大家裝在底盒與管線連接處
采用專用“杯束”連接。

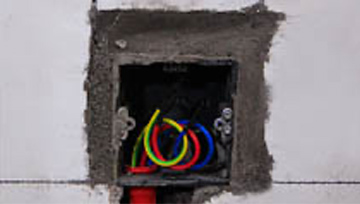

電線分色入底盒
為便于日后檢修,家博大家裝將電線分色處理,
紅色為火線,藍色為零線,
雙色為地線,電線入底盒。
線管上墻工藝
為了使線管內電線更容易拉動,
家博大家裝采用線管冷彎上墻工藝。
電線布管橫平豎直
為了使后期在墻面釘釘時不破壞電線,
家博大家裝在墻面布線管時
要求橫平豎直、一目了然。

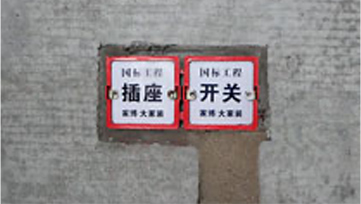

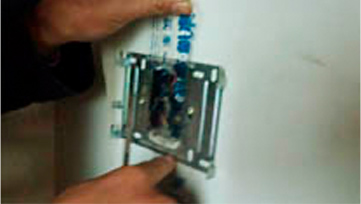

開關、插座面板保護蓋
公司從專業工廠定制專用開關、
插座面板保護蓋,有效的保護了暗盒,
施工現場更加整齊、美觀。

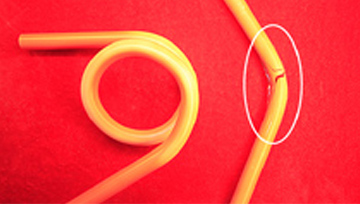

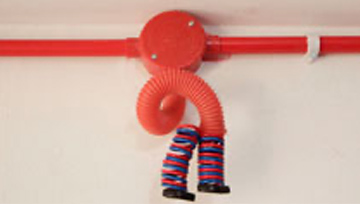

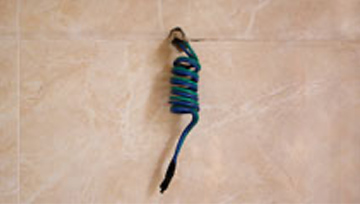

預留導線旋轉成螺旋狀
預留導線必須套上黃蠟管并旋轉成螺旋狀,雖然是
一個小小的舉動,但是保護了導線的絕緣使施工
現場整齊規范,同時也有利于后續施工工作。
暗敷線管
線槽開鑿深度為3cm以上;線槽內有多根線管時,
線管與線管之間留1cm間距,促使后期水泥砂漿封槽時
水泥與墻面粘貼更加牢固;有效防止線槽做墻漆后開裂。

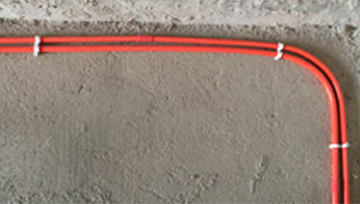

冷彎工藝
墻面線管轉彎時使用彎管器冷彎成90度,
不使用彎頭,保障穿線時不會破壞電線的絕緣層,
墻面線管要求橫平豎直。

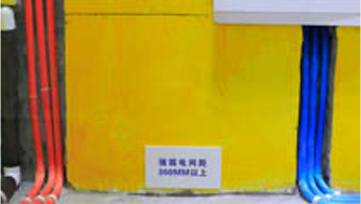

強弱電間距
強電與弱電間距30cm以上。

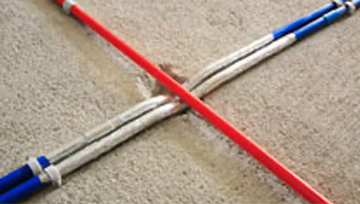

強弱電交叉
強電與弱電如有交叉時,弱電線管包40cm長
錫箔膠帶,增強弱電的屏蔽效果,
進一步保障弱電信號不受干擾。

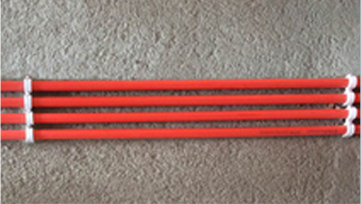

水管焊接

PPR水管使用300度以上的高溫焊接,
焊接的深度是1.6cm,水管與配件的接頭處
有均勻的兩道環圈,視為合格焊接。
網線
網線使用深圳秋葉原帶屏蔽網線。

插座加開關控制電源
客廳電視插座、櫥柜臺面插座、洗衣機插座等加開關
控制電源;電器使用時用開關即可控制電源,
不要每次使用時插、拔,方便業主使用。

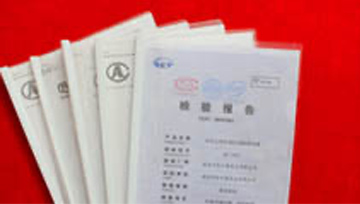

材料檢測報告
工地上使用的每款材料都配有材料檢測報告,
都符合國家環保標準。
水電定位
水電定位時要考慮家具擺放的位置,
如餐廳、臥室、客廳頂面主燈等。
座便器定位
后進后出蹲便器的定位距離為:
后進后出蹲便器的定位距離為:

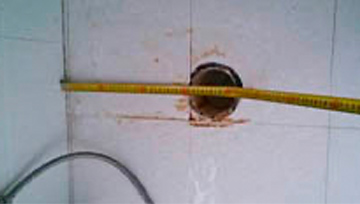

下水孔中心位置離墻320MM-350MM

堵帽保護下水孔
下水孔必須用專用堵帽保護。
可視門鈴保護
施工前必須對可視門鈴底盒
用專用膠帶保護。
墻面線管開槽

墻面開槽深度需達到3CM
陽臺布線、布管
陽臺外墻墻面布線、布管開槽盡量從室內開槽,
盡量不破壞外墻原墻表面。
材料驗收
材料進場后,項目經理必須通知業主到現場
驗收材料,如業主不能到場必須告知業主,

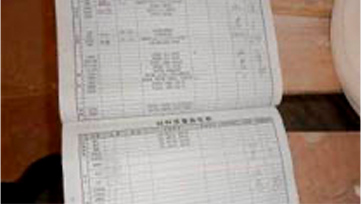

并在工地實錄本上記錄。
電線出墻

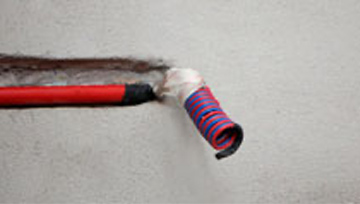

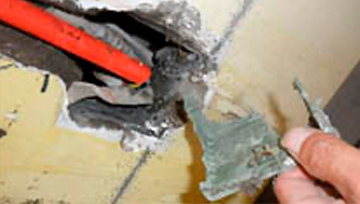

強電電線出墻必須套黃臘管保護,
長度不小于10cm
電線接頭規范
強電局部改造時,
移位后的電線接頭處
理電線要繞6-8圈.

拆除老底盒
為便于后期墻漆施工,
水電施工時必須將
原墻老底盒拆除。
封槽

線管封槽前必須先濕水。

地面水管保護
鋪實木地板的地面需用
水泥砂漿保護水管。

下水管改造
為避免地漏返水,
下水改造采用50下水管及斜三通。

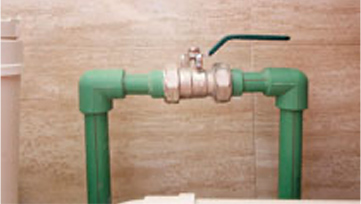

室內安裝總閥
入戶水管安裝總閥,
方便業主入住后關水總閥,
也方便施工師傅在施工過程中下班時關水閥
下水管改造
廚房下水改造大部分改用75管。
主下水管隔音處理
主下水管用隔音處理,
防止水流的噪音傳入室內,
提高業主的生活品質。

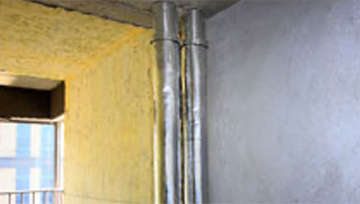

排風管處理
防止雨天風從排風管倒灌到室內,
也防止老鼠進來、鳥在排風洞里做窩。
線管偉星管升級
強、弱電線管 升級為柔韌性更佳的偉星牌線管,
有效的避免施工過程中開裂。

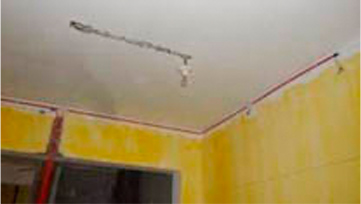

頂燈移位工藝
頂燈移位的電線使用絕緣膠布纏繞2層,
線卡固定,油漆師傅用石膏粉槽,
有效降低頂面線槽開裂。
泥工工藝
泥工工藝施工標準

材料分類碼放
為了便于現場工人施工和環境衛生清理,
家博大家裝在工地現場設置了專門的材料碼放區,
不同材料分類碼放,圖為水泥沙碼放區。
材料分類碼放
為了便于現場工人施工和環境衛生清理,
家博大家裝在工地現場設置了專門的材料碼放區,
不同材料分類碼放,圖為瓷磚、潔具碼放區。
線條、衣服、工具放置區
為了防止線條變形,家博大家裝在工地現場設置
了專門的線條碼放區,將線條平放,
并且為工人設置了專門的掛衣處和工具放置區。
瓷磚踢腳線
為體現施工細節,
家博大家裝工地采用瓷磚踢腳線入墻和拼角處理。
防水施工

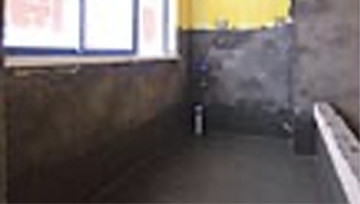

家博大家裝防水施工全部做到墻面300MM高度,
且采用涂料加卷材兩遍施工處理。
墻磚陽角拼角工藝
不用陽角條,采用瓷磚切45度斜角進行拼接;
杜絕陽角條后期老化、
長斑點等影響美觀和碰壞變形等不能維修的現象。

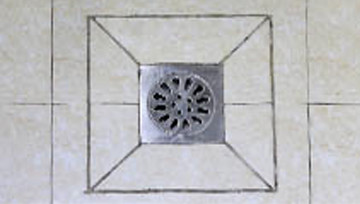

淋浴區地漏
地漏四周用6厘米的瓷磚條斜拼,
促使淋浴區用水時排水更快,地面無積水。

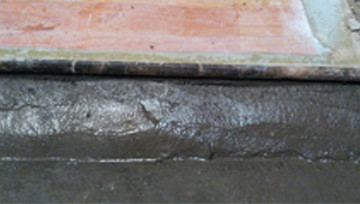

出水端口
墻磚上出水的內絲端口處用開孔器開相應
大小的圓孔,出水端口平瓷磚表面
(誤差正負2mm)。以前是用切割機隨手開孔。
三通地漏
有洗衣機、拖把池的生活陽臺不好改造排水管時,
利用三通地漏解決陽臺上的地面排水問題。
瓷磚邊角處理
有切割邊的瓷磚,必須將邊角磨光滑,
以達到與原裝瓷磚邊相媲美的效果。
泥工交底
瓷磚鋪貼前,項目經理組織業主、
設計師、施工師傅一起交底,確定鋪貼方法。
拉結筋
舊墻為混凝土結構,
新墻與舊墻銜接處必須間隔600mm打拉結筋,
防止日后新、舊墻結合處開裂。

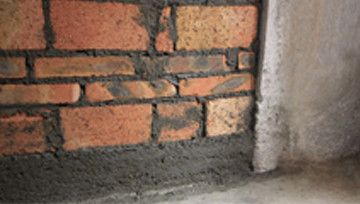

馬牙槎工藝
新、舊墻交接(舊墻為磚結構),
必須采用馬牙槎工藝施工,
并將舊墻敲掉10CM寬的粉層。

蜈蚣腳工藝

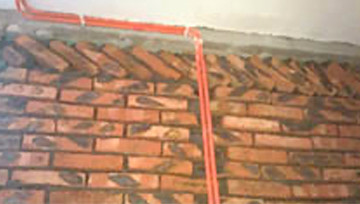

砌新墻頂端應采用
蜈蚣腳工藝施工增加粘結力度。
梁結構

新開門洞、窗口,必須先用鋼筋、
水泥預制梁結構或用木芯板在門洞上
做模版放鋼筋預置過梁。

窗戶玻璃處砌墻
窗戶玻璃處有砌墻的先將玻璃擦干凈,
在玻璃內側貼上鋁塑板或貼瓷磚再砌墻,
保障玻璃外側美觀。

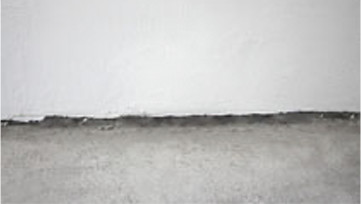

粉墻
墻砌好后粉墻必須一次完成,
粉刷前先打點充筋,保證平整度和垂直度。
新舊墻交界處貼網
新舊墻交界處,舊墻敲掉10CM寬的粉層,
貼纖維網后再粉刷,減少開裂現象。
無聲切割機

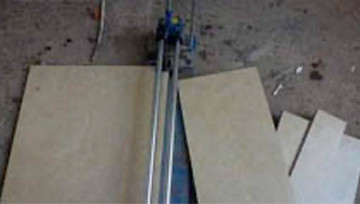

地磚切割必須采用無聲切割機切割,
做到裁切邊平整光滑,施工現場無塵無噪音。

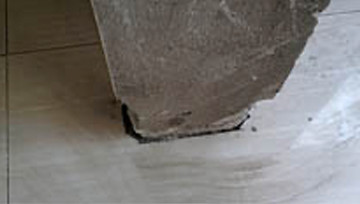

地磚“U”型切口
地磚“U”型切口必須要保證轉角處
有一個三角形或圓弧型,
防止地磚開裂。

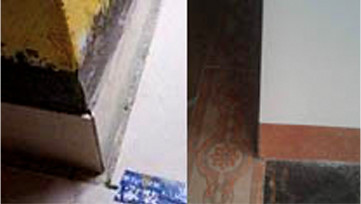

踢腳線墻體陽角處理
墻體陽角處應突出原墻3~5mm,
使墻體貼好陽角條、刮完膩子后,
墻面與踢腳線在同一直線。

地面找平

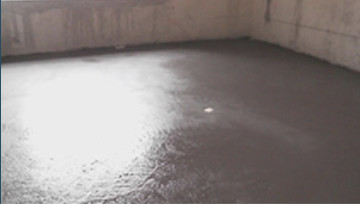

四周打點充筋,把地面刮平后在地面中間設置
和四周平齊的水平點,
檢查中間和四周是否齊平。
地面找平驗收
驗收是必須用2米長靠尺驗收地面找平的平整度,
落差不超過5mm。

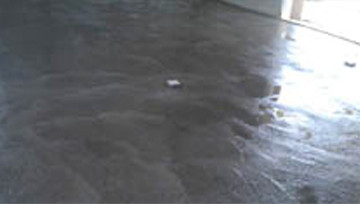

地面找平養護
找平地面要灑水養護。

找平后繪制碼放區

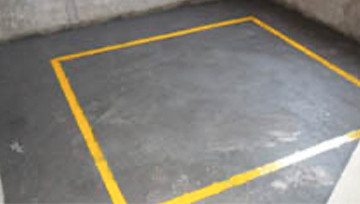

地面找平后用黃色油漆畫出材料碼放區域線。
煙道管瓷磚貼到頂
煙道管瓷磚貼到頂,
并在瓷磚上面開圓孔安裝止逆閥防止油煙倒灌。
浸泡瓷磚
浸泡后的瓷磚須放置在木方上瀝干,
輕拿輕放,防止碰壞瓷磚邊角。

衛生間墻面濕水
衛生間墻面貼墻磚前必須先濕水,
然后再貼墻磚,
以保障原墻墻面與水泥砂漿之間的結構更牢固。

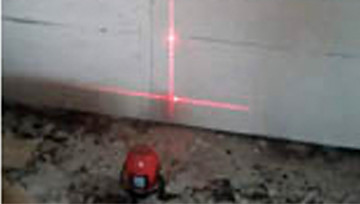

激光水平儀輔助貼磚
貼100*100的墻磚必須用
激光水平儀確定水平度和垂直度。
清理墻磚縫隙

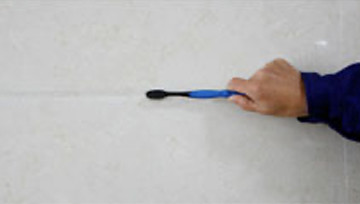

墻磚貼好后,用刷子將縫隙清理干凈。

開孔器
墻磚開孔必須用專用開孔器開孔。
蹲便器與地磚落差
蹲便器上沿與地磚落差不可超過5mm.

衛生間試水測試
泥工驗收時必須倒水檢測地磚放坡是否達標。
檢測陽臺密封性
陽臺地磚鋪貼前要先檢查窗戶是否漏水。

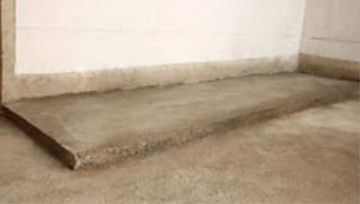

實木地板衣柜底部砌地臺
實木地板安裝成品柜處地面要砌5cm的地臺,
防止衣柜柜門無法打開起到防潮作用。.
廚、衛處砌墻防水梁工藝
先在地面現澆防水梁,內置鋼筋。
加強墻體的防水強度。
大地磚鋪貼水平控制工藝
采用紅外線水平儀+PVC管做標記方法,
確保每塊地磚在同一水平面上。
大大降低地磚表面的水平誤差。
電視背景墻插座斜插
電視背景墻插座選擇安裝在電視柜背面,
電視柜背面沒有插頭空間的,
在墻體上開洞,把插座底盒斜裝。
衛生間防水
門檻石貼好后在衛生間一面用水泥做斜面,
加固門檻石下面的水泥層,
讓門檻石與地面交接處做的防水更加可靠。
油漆工藝
油漆工藝施工標準
原子灰
木制品刷有色油漆,使用做汽車油漆的油性原子灰
薄刮兩遍;讓油漆做好后不會出現開裂、脫殼、
起泡等現象,延長油漆的使用壽命
陽角條
墻面、頂面的陽角處,使用生態家園
嵌縫石膏把陽角條嵌入陽角處,使膩子刮平后
棱角分明,非常順直,不會崩棱。
陰角條
墻與墻、墻與頂之間的陰角處,
使用生態家園嵌縫石膏把陰角條嵌入陰角內,
使陰角刮膩子后順直。
可耐福專用防開裂填縫料
所有石膏板接頭處使用,用清水調制,
把接縫處刮平后貼上專用繃帶,再刮膩子,
取代過去的膠水加石膏粉。
經典墻漆
使用優質經典油漆和墻漆,每桶5升,
一戶配備8-9桶;用滾筒涂刷兩遍。
點防銹漆
吊頂石膏板螺絲必須點防銹漆。
貼陽角規范

貼陽角條必須要用2M長靠尺壓平整、順直。
陰角處理規范
原墻與吊頂之間的陰角不能用陰角條,
必須用嵌縫石膏做角,再用繃帶貼封,防止開裂。
踢腳線處膩子層
木地板房間踢腳線處的膩子層離地面
不超過4CM,并且做到平整順直,
以便于踢腳線的安裝。
金牌施工團隊
家博一直不轉包,直管到工人,與業主簽訂《工地不轉包承諾書》:如發現家博工程承包轉包,當場賠業主三十萬。
該承諾書可到公證處公證。正因為家博的堅持,進一步保證我們的品質和客戶體驗比對手強很多,支撐家博一直成為家裝公司標桿企業。
